【新潟】能登半島地震で被災した河川の復旧工事を進めています

印刷 文字を大きくして印刷 ページ番号:0776283 更新日:2025年11月19日更新

工事の実施箇所

 令和6年1月1日にに発生した能登半島地震により管内の4河川11か所、1海岸2か所で堤防の亀裂や沈下などの被害を受けました。地域整備部では、早期復旧に向けて工事を進めています。

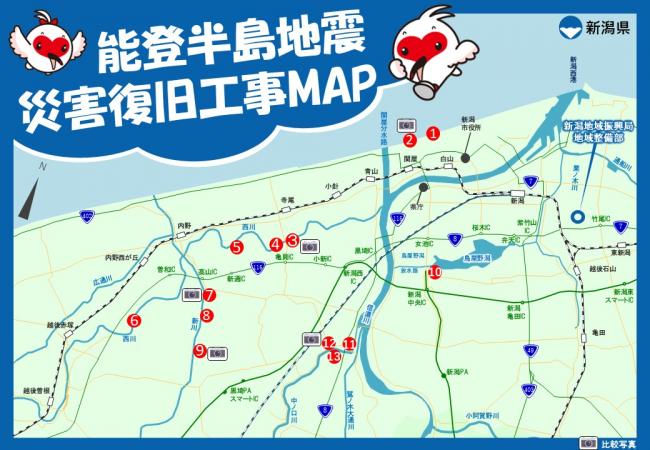

MAP

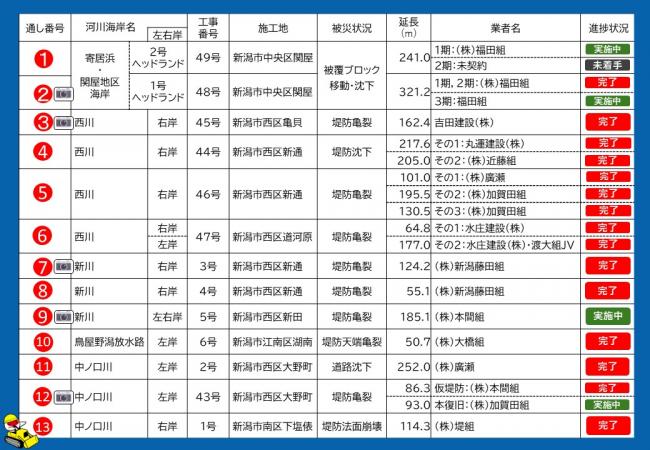

通し番号表

災害復旧工事MAP・通し番号表 [PDFファイル/271KB]

各工事箇所の進捗状況

(2)寄居浜・関屋地区海岸1号ヘッドランド 1期

②1期

(2)寄居浜・関谷地区海岸1号ヘッドランド 1期【完了】 [PDFファイル/2.82MB]

(2)寄居浜・関屋地区海岸1号ヘッドランド 2期

②2期

(2)寄居浜・関谷地区海岸1号ヘッドランド 2期【実施中】 [PDFファイル/3.1MB]

(3)西川右岸45号

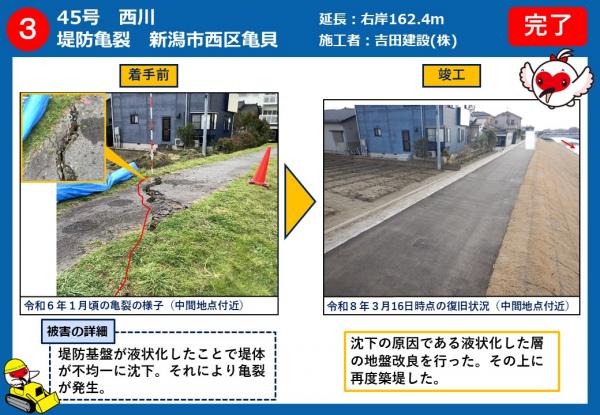

③

(3)西川右岸45号【実施中】 [PDFファイル/1.03MB]

(4)西川右岸44号 その1

④その1

(4)西川右岸44号 その1【実施中】 [PDFファイル/1.02MB]

(4)西川右岸44号 その2

④その2

(4)西川右岸44号 その2【実施中】 [PDFファイル/923KB]

(5)西川右岸46号 その1

⑤その1 起点

⑤その1 終点

⑤その1 施工中

(5)西川右岸46号 その1【完了】 [PDFファイル/6.17MB]

(5)西川右岸46号 その2

⑤その2 起点

⑤その2 終点

(5)西川右岸46号 その2【実施中】 [PDFファイル/2.21MB]

(5)西川右岸46号 その3

⑤その3 起点

⑤その3 終点

(5)西川右岸46号 その3【実施中】 [PDFファイル/2.17MB]

(6)西川右岸47号 その1

⑥その1 起点

⑥その1 終点

(6)西川右岸47号 その1【完了】 [PDFファイル/608KB]

(6)西川左岸47号 その2

⑥その2

(6)西川左岸47号 その2【実施中】 [PDFファイル/1.43MB]

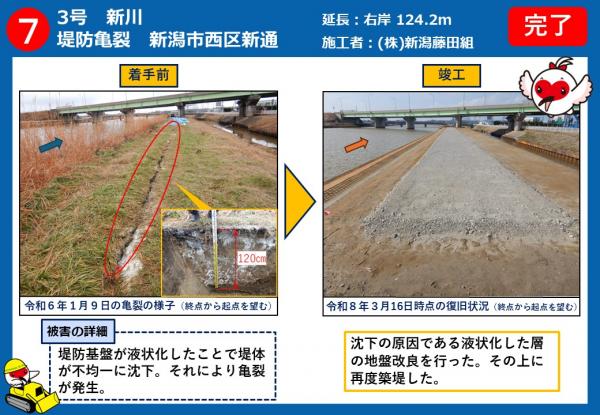

(7)新川右岸3号

⑦

(7)新川右岸3号【実施中】 [PDFファイル/2.74MB]

(8)新川右岸4号

⑧

(8)新川右岸4号【実施中】 [PDFファイル/1.11MB]

(9)新川左右岸5号

⑨

(9)新川左右岸5号【実施中】 [PDFファイル/1.11MB]

(10)鳥屋野潟放水路左岸6号

⑩起点

⑩終点

(10)鳥屋野潟放水路左岸6号【完了】 [PDFファイル/2.42MB]

(11)中ノ口川左岸2号

⑪起点

⑪中間点

⑪

(11)中ノ口川左岸2号【完了】 [PDFファイル/2.04MB]

(12)中ノ口川左岸43号 仮堤防

⑫仮堤防

(12)中ノ口川左岸43号 仮堤防【完了】 [PDFファイル/1.14MB]

(12)中ノ口川左岸43号 本復旧

⑫本復旧

(12)中ノ口川左岸43号 本復旧【実施中】 [PDFファイル/502KB]

(13)中ノ口川右岸1号

⑬

(13)中ノ口川右岸1号【完了】 [PDFファイル/2.47MB]
