【十日町】一級河川信濃川河川改修事業 ~進捗状況 令和8年3月~

印刷 文字を大きくして印刷 ページ番号:0464378 更新日:2026年3月13日更新

■巻下・小島・押付地区 L=1.60km(左岸) 令和7年度完成

 巻下・小島・押付地区は、令和3年5月から築堤工事に着手し、令和7年度に完成しました。

□巻下・小島地区

着手前   完成

     着手前(令和3年度撮影)            完成(令和7年度撮影)

□押付地区

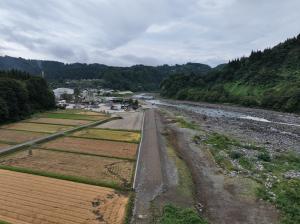

 34  完成

     着手前(令和3年度撮影)           完成(令和7年度撮影)

■割野地区  L=1.55km(右岸) 事業実施中

割野地区は、令和5年10月から築堤工事に着手し、HWL より保全対象が低い区間においてHWL 堤での暫定整備を令和7年度出水期までに完了しました。

現在は、交付金事業を活用し、築堤や護岸の整備を計画的に進めています。

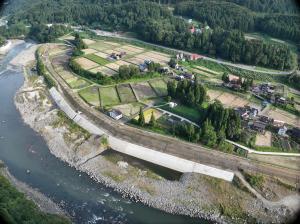

 1    現状

      着手前(令和5年度撮影)              現状(令和7年度)

■美雪町地区 L=1.05km(右岸) 事業実施中

 美雪町地区は、令和2年12月から築堤工事に着手し、HWL より保全対象が低い区間においてHWL 堤での暫定整備を令和7年度出水期までに完了しました。

現在は、交付金事業を活用し、築堤や護岸の整備を計画的に進めています。​

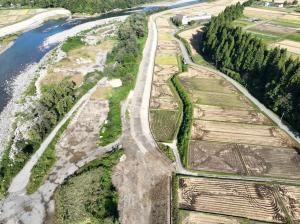

1

 完了

    着手前(令和3年度撮影)            現状(令和6年度撮影)

■段野団地地区 L=0.15km(左岸) 令和4年度完成

  段野団地地区は、令和2年12月から築堤工事に着手し、令和4年度に完成しました。

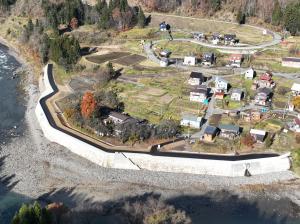

下流より   だんお

    着手前(令和3年度撮影)             完了(令和4年度撮影)

■田中地区 L=0.35km(左岸) 令和7年度完成

 田中地区は、令和3年9月から築堤工事に着手し、令和7年度に完成しました。

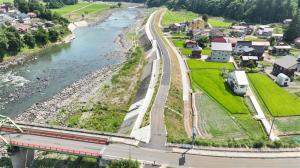

着手前 完了

    着手前(令和3年度撮影)           完了(令和7年度撮影)

■反里地区 L=1.40km(右岸) 事業実施中

反里地区は、令和4年8月から築堤工事に着手し、HWL より保全対象が低い区間においてHWL 堤での暫定整備を令和7年度出水期までに完了しました。

現在は、交付金事業を活用し、築堤や護岸の整備を計画的に進めています。

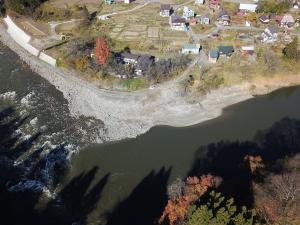

1 現状

     着手前(令和4年度撮影)         現状(令和7年度撮影)

■灰雨地区 L=0.25km(右岸) 令和6年度完成

灰雨地区は、令和4年8月から築堤工事に着手し、令和6年度に完成しました。

 1 95

      着手前(令和4年度撮影)          完了(令和6年度撮影)

■足滝地区 L=0.74km(左岸) 令和7年度完成

足滝地区は、令和4年10月から築堤工事に着手し、令和7年度に完成しました。

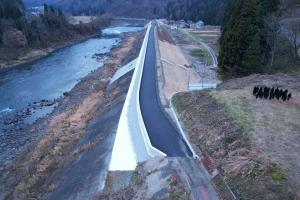

着手前 完成

     着手前(令和4年度撮影)          完了(令和7年度撮影)
